Raportul Corpului de control: terenul pentru SMR Doicești depășește prețul pieței
Nuclearelectrica a publicat raportul Corpului de control al prim-ministrului privind proiectul reactoarelor modulare mici de la Doicești. Documentul critică structura tranzacției pentru amplasament și recomandă verificarea răspunderii conducerii companiei.
Nuclearelectrica a publicat raportul Corpului de control al prim-ministrului privind proiectul reactoarelor modulare mici de la Doicești. Controlul, desfășurat între octombrie 2025 și martie 2026, a vizat perioada de după martie 2019 și a analizat în principal activitatea companiei de proiect RoPower Nuclear.
Tranzacția pentru amplasamentul de la Doicești

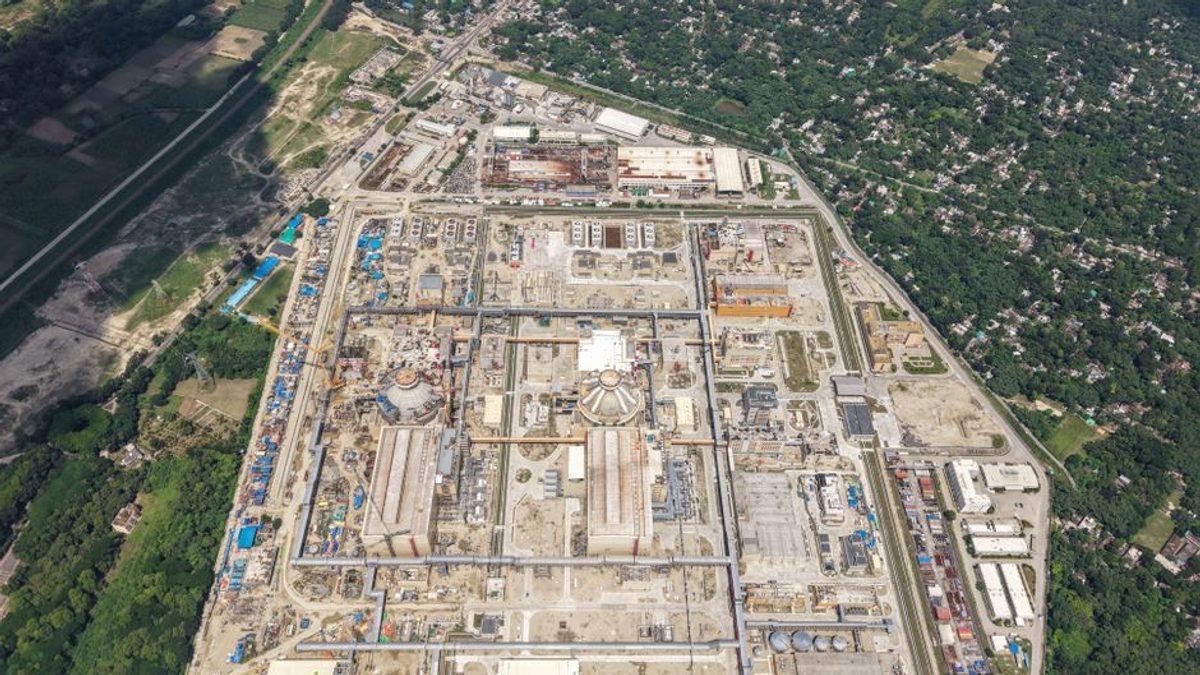

RoPower Nuclear, deținută în cote egale de Nuclearelectrica și Nova Power & Gas, a cumpărat în iunie 2025 amplasamentul de la Doicești pentru 24 de milioane de euro. Prețul a fost stabilit pe baza unui raport de evaluare.
În aceeași zi, RoPower a semnat cu Nova Power & Gas un acord de refacturare în valoare de 19 milioane de euro fără TVA, pentru cheltuieli efectuate după achiziția terenului. Potrivit Corpului de control, structura tranzacției a creat aparența respectării regulilor de piață, în condițiile în care suma refacturată depășește semnificativ prețul de piață. Raportul mai arată că acordul nu a fost aprobat de consiliul de administrație al RoPower, aspect contestat de Nuclearelectrica.
Riscuri și costuri pentru Nuclearelectrica
Directorul RoPower a declarat că suma prevăzută în acordul de refacturare nu fusese plătită, potrivit raportului. Documentul mai menționează că Nova Power & Gas poate vinde oricând acțiunile către Nuclearelectrica, care trebuie să le cumpere sau să indice un cumpărător. Corpul de control a concluzionat că riscurile acționarilor sunt repartizate disproporționat în defavoarea Nuclearelectrica.
Finanțarea proiectului a venit și printr-o linie de credit de 243 de milioane de dolari acordată de Nuclearelectrica, din care RoPower a tras aproximativ 204 milioane de euro. Amplasamentul de la Doicești a fost clasat pe locul al doilea într-un studiu realizat de Sargent & Lundy, însă echipa de control nu a calificat selecția drept o decizie eronată.
Faza FEED 2 s-a încheiat cu o întârziere de 20 de luni. În decembrie 2025, estimarea costului proiectului ajunsese la 6,5 miliarde de dolari, cu 3,8 miliarde de dolari peste estimarea inițială. Corpul de control a notat că majorarea are justificări pertinente.
Recomandări și pașii următori
Corpul de control recomandă Ministerului Energiei să verifice asocierea din perspectiva regulilor privind ajutorul de stat, în condițiile în care Comisia Europeană nu a fost notificată. Ministerul este chemat să analizeze și răspunderea persoanelor implicate, inclusiv oportunitatea revocării cu justă cauză a directorului general și a membrilor structurilor de guvernanță ale Nuclearelectrica.
Nuclearelectrica trebuie să evalueze costurile refacturate și posibilitatea unui demers în instanță pentru anularea acordului. Raportul a fost transmis premierului, Ministerului Energiei, companiei și, în extras, Agenției Naționale de Administrare Fiscală.
